In der letzten Woche haben wir weitere wichtige Schritte in Richtung Fertigstellung der Bauabschnitte 1 und 2 gemacht. Auf dem Sportplatz wird weiterhin mit sehr großem Einsatz gearbeitet und die geplanten Arbeiten fristgerecht fertiggestellt. Unser geplantes Etappenziel ist zum Greifen nah. Lasst uns auch die weiteren Schritte gemeinsam konzentriert gehen und nicht Nachlassen.
Folgende Arbeiten wurden umgesetzt.
- Montag:

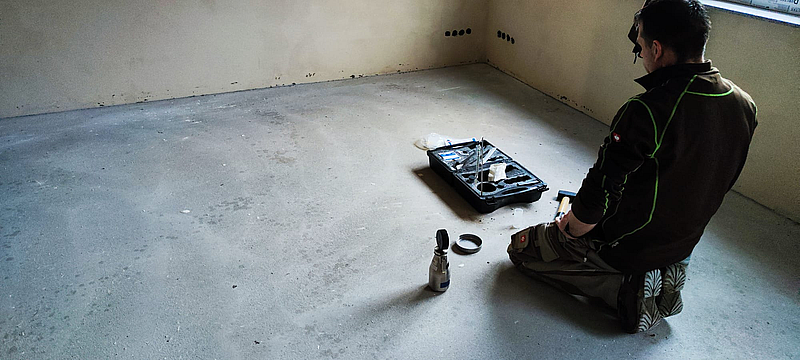

- Restfeuchte-Messung Estrich, diese hat die Verlege-Reife erreicht, d.h. in den kommenden Wochen kann der Fußbodenbelag verlegt werden
- Installation der restlichen Stromkabel und der Abschluss der Trockenbauarbeiten in allen Kabinen
- Abschluss der Schleifarbeiten am Trockenbau und Beginn der Innenputzarbeiten durch die Firma Respa Bau
- Dienstag:
- Abschluss der Innenputzarbeiten

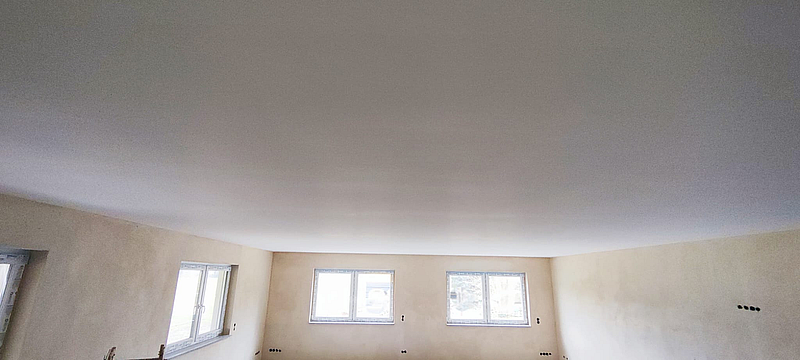

- Streicharbeiten der Decke im Vereinsheim
- Mittwoch:

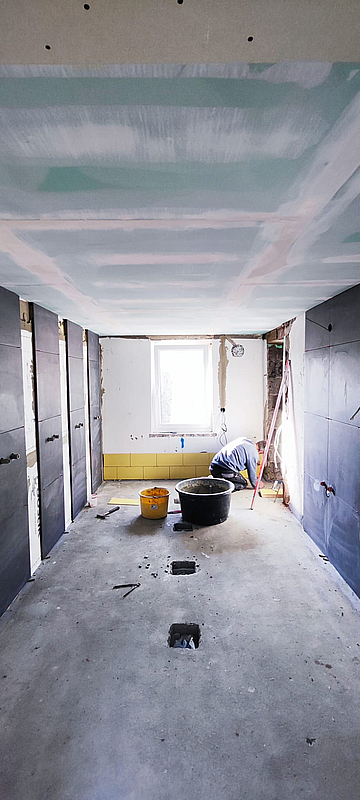

- Vorbereitung für das Fliesen der neuen Dusche und Abschluss der Trockenbauarbeiten in der Toilette
- Streichen der Wände im neuen Vereinsraum
- Einbau des Türsturzes in der Toilette/Dusche
- Donnerstag:

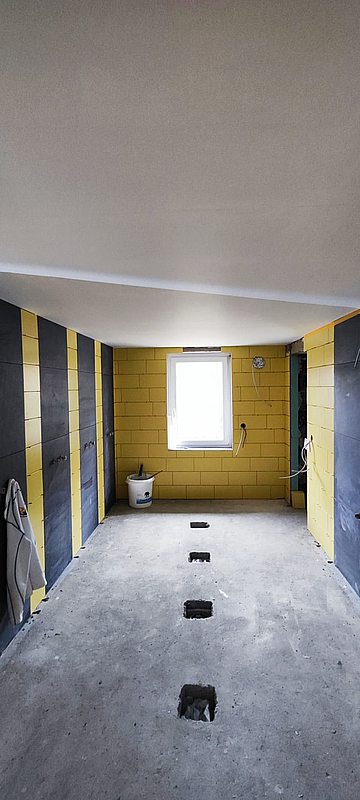

- Fliesenarbeiten in der neuen Dusche
- Einbringung Vlies an der Decke der Trainerkabine

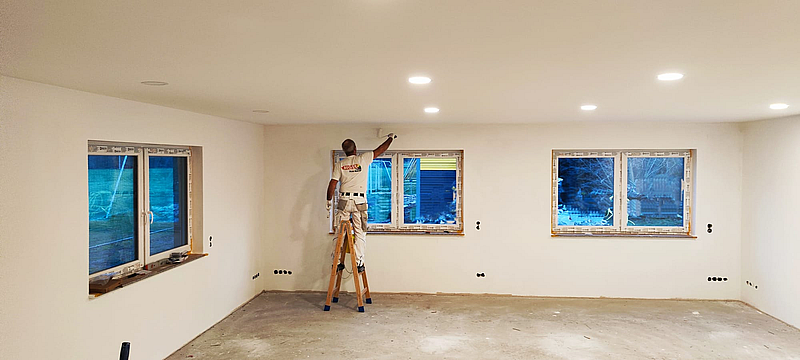

- Abschluss der Malerarbeiten im neuen Vereinsraum
- Installation der Deckenleuchten
- Freitag:
- Weiterführende Fliesenarbeiten in der neuen Dusche

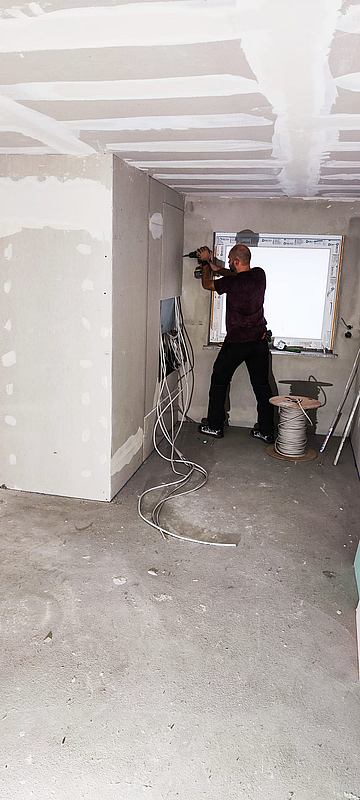

- Installation der Steckdosen im neuen Vereinsraum
- Samstag:
- Anbringung Vlies an den restlichen Decken
Die Wochenziele für die KW8 sind:
- Abschluss der Fliesenarbeiten in der neuen Dusche und der Innen-Toilette
- Streichen der restlichen Räume
- Einbindung der Abwasserleitung
D.h. die kommende Woche wird wieder arbeitsreich.
Euer Mark
|
|
|
|
|
|
|
|
|
|
