22.01.2023 | Update zum Baufortschritt in der Kalenderwoche 3

Unser Ziel klar vor Augen hatten wir uns für diese Kalenderwoche wieder sehr viel vorgenommen. Insbesondere die Arbeiten an der Fußbodenheizung mussten fertiggestellt werden, damit die Estrich-Arbeiten ab dem 23.01.2023 begonnen werden können.

Folgende Arbeiten hatten wir uns vorgenommen:

  • Verlegen der Wärmedämmung in der neuen Schiedsrichterkabine und im Flur

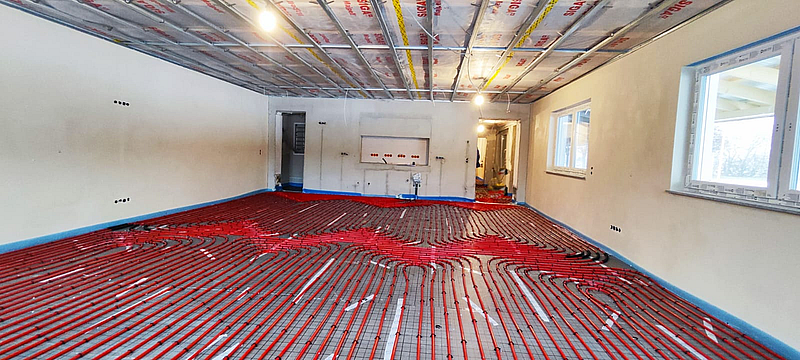

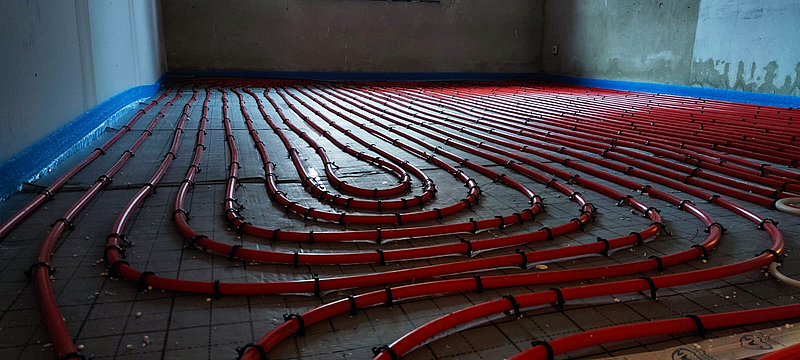

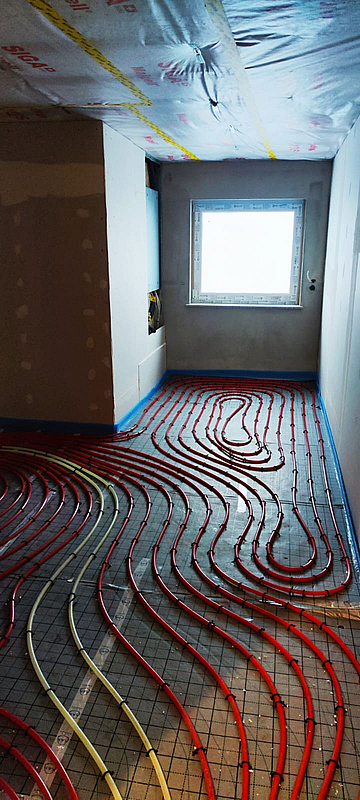

  • Verlegen der Heizrohre für die Fußbodenheizung in allen Räumen

Wir haben es tatsächlich geschafft, diese Arbeiten fertigzustellen!

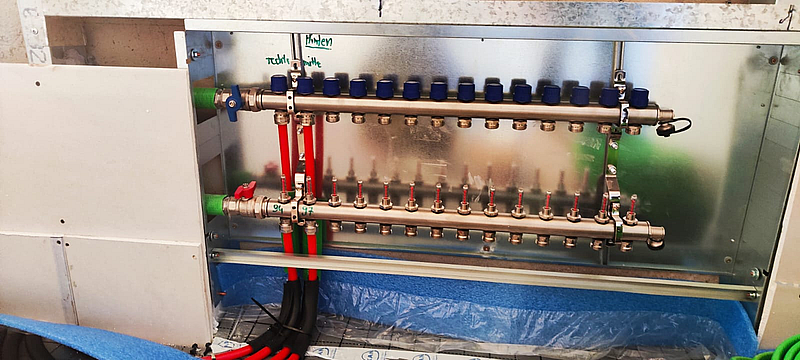

An dieser Stelle möchte ich der Firma Mirko Held nochmals unseren ganz großen Dank aussprechen. In Rekordzeit wurden ca. 1.300 m Heizungsrohre für unsere neue Fußbodenheizung verlegt. Damit sind die Vorarbeiten abgeschlossen und mit den Estrich-Arbeiten kann begonnen werden.

Außerdem wurden letzte Woche noch folgende Arbeiten durchgeführt:

  • Fertigstellung des Unterbetons in unserem neuen Technikraum

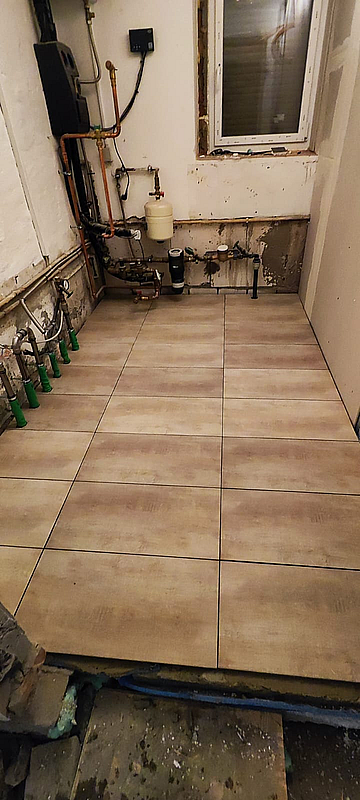

  • Verlegen der Bodenfliesen in unserem neuen Technikraum

  • Beseitigung des Schutthaufens im Außenbereich

Für die kommende Woche haben wir uns wieder sportliche Ziele gesetzt, so soll zum Beispiel am Montag der Estrich eingebracht und die Wärmepumpe inklusive Pufferspeicher in Betrieb genommen werden. Außerdem wollen wir die Decken verkleiden und weiter an der Elektro-Installation arbeiten.

Euer Mark
